• Ustawy
  • Farmy wiatrowe w Polsce - Co naprawdę obowiązuje?

Farmy wiatrowe w Polsce - Co naprawdę obowiązuje?

Farmy wiatrowe w Polsce - Co naprawdę obowiązuje?
Autor Marcel Malinowski
Marcel Malinowski

16 kwietnia 2026

Regulacje dotyczące lądowych farm wiatrowych w Polsce to dziś nie tylko kwestia energetyki, ale też planowania przestrzennego, konsultacji społecznych i sporów o to, jak blisko domów może stanąć turbina. Potocznie nazywana ustawa wiatrakowa przez lata przechodziła kolejne korekty, więc w 2026 roku najważniejsze pytanie brzmi nie „czy coś się zmienia”, tylko „co naprawdę obowiązuje i co nadal jest tylko projektem”. W tym tekście rozkładam temat na praktyczne części: od zasady 700 m, przez najnowsze propozycje zmian, po skutki dla gmin, mieszkańców i inwestorów.

Najważniejsze zasady i spór o odległość wiatraków w 2026 roku

  • Na dziś podstawową barierą dla nowych lądowych farm wiatrowych pozostaje minimalna odległość 700 m od zabudowy mieszkaniowej.
  • Inwestycja nadal musi wynikać z miejscowego planu zagospodarowania przestrzennego, a nie z samej decyzji inwestora.
  • Projekt obniżający dystans do 500 m został zawetowany 21 sierpnia 2025 r., więc nie wszedł w życie.
  • W 2026 roku realne uproszczenia dotyczą przede wszystkim modernizacji istniejących turbin, czyli repoweringu.
  • W praktyce o inwestycji decydują nie tylko metry, ale też środowisko, sieć energetyczna i lokalna akceptacja.

Najwięcej nieporozumień bierze się z tego, że w debacie publicznej mieszają się trzy rzeczy: obowiązujące prawo, projekty zmian i lokalne plany gmin. Jeśli nie rozdzielimy tych poziomów, łatwo pomylić to, co jest już wiążące, z tym, co dopiero było polityczną propozycją.

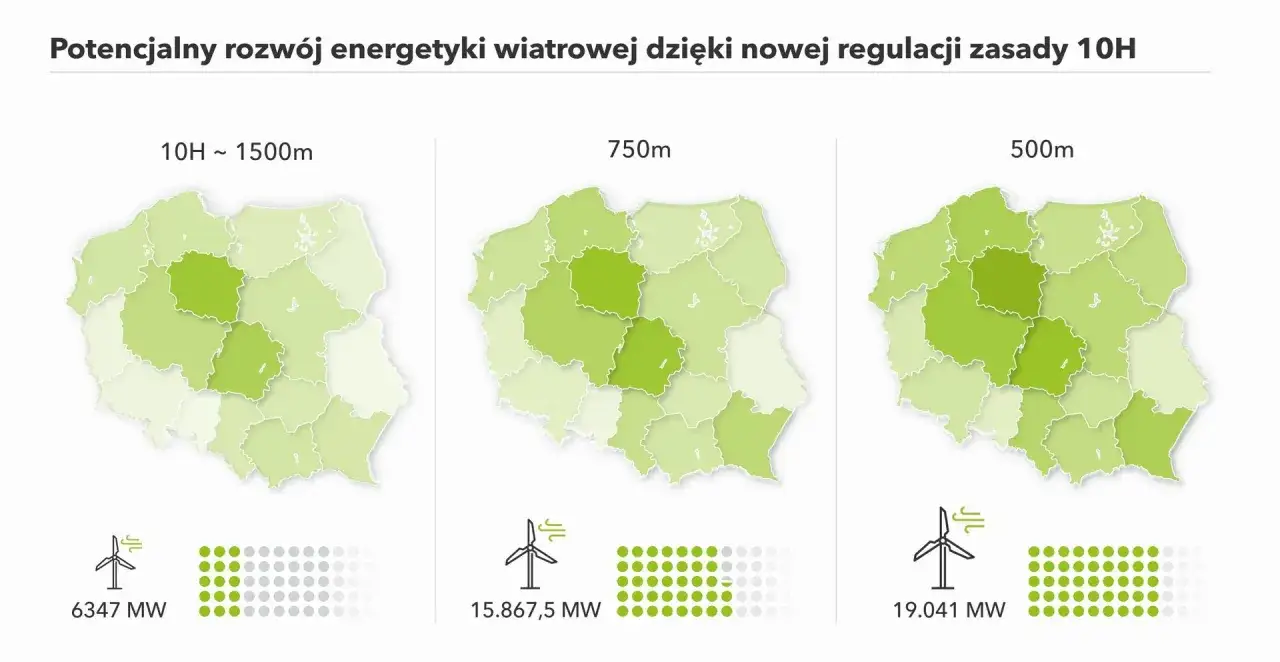

Potencjał energetyki wiatrowej w Polsce wg zasady 10H. Mapy pokazują rozwój przy odległościach 1500m, 750m i 500m.

Jak działa dziś lokalizacja farm wiatrowych na lądzie

W praktyce najważniejsza jest zasada odległościowa, czyli reguła mówiąca, w jakiej odległości od zabudowy można lokalizować turbinę. Jej pierwotna wersja była znana jako 10H, bo wiatrak musiał stać w odległości równej co najmniej dziesięciokrotności całkowitej wysokości instalacji. Późniejsze zmiany złagodziły ten model, ale nie otworzyły rynku w pełni.

10H już nie działa tak jak kiedyś

Wiele osób nadal mówi o 10H, choć dziś w obiegu prawnym ważniejsze jest coś innego: minimalna odległość 700 m od budynków mieszkalnych. To właśnie ten próg wyznacza granicę, poniżej której gmina nie powinna dopuścić nowej lokalizacji. Ja patrzę na to bardzo prosto: jeśli plan miejscowy nie daje odpowiedniej przestrzeni, inwestycja po prostu nie przejdzie przez etap formalny.

Plan miejscowy ma tu realną moc

Kluczowy jest miejscowy plan zagospodarowania przestrzennego, czyli dokument gminy określający, co wolno budować na danym terenie. Bez niego inwestor nie ma stabilnej podstawy, żeby poprowadzić projekt do końca. Do tego dochodzi decyzja środowiskowa, która ocenia wpływ przedsięwzięcia na otoczenie, hałas, krajobraz i przyrodę. To ważne, bo nawet technicznie dobry projekt może zatrzymać się na etapie planistycznym albo środowiskowym, jeśli lokalizacja jest źle dobrana.

W efekcie nie wystarczy sam pomysł na farmę wiatrową. Potrzebny jest jeszcze zgodny plan gminy, poprawne procedury środowiskowe i miejsce, w którym sieć energetyczna rzeczywiście udźwignie nową moc. To prowadzi wprost do pytania, co chciał zmienić ostatni duży projekt ustawy.

Co zmieniał projekt z 2025 roku i dlaczego zatrzymało go weto

Rządowy projekt z 2025 roku był najdalej idącą próbą liberalizacji zasad od lat. Zakładał obniżenie minimalnej odległości z 700 m do 500 m, uproszczenia dla repoweringu, a także mechanizmy zachęt dla mieszkańców żyjących w pobliżu nowych farm. Jak podaje Gov.pl, projekt miał też zwiększyć potencjał inwestycyjny i przyspieszyć rozwój nawet o 10 GW nowych mocy do 2030 roku; Kancelaria Prezydenta potwierdziła jednak weto z 21 sierpnia 2025 r., więc te rozwiązania nie obowiązują.

Element Obowiązuje dziś Projekt z 2025 roku Status
Odległość od zabudowy 700 m 500 m nie weszło w życie
Podstawa lokalizacji MPZP i procedury środowiskowe utrzymanie tego modelu bez zmian co do zasady
Udział lokalnych społeczności brak jednolitego mechanizmu ustawowego prosument wirtualny i udział w mocy nie weszło w życie
Korzyści finansowe dla mieszkańców zależne od lokalnych rozwiązań fundusz partycypacyjny do 20 tys. zł rocznie nie weszło w życie
Ograniczenia środowiskowe obowiązują standardowo zachowane, z dodatkowymi odległościami od wybranych obszarów projekt zawetowany

W samym projekcie przewidywano też konkretne bufory przestrzenne: 1500 m od parków narodowych oraz 500 m od obszarów Natura 2000 chroniących ptaki i nietoperze. To pokazuje, że spór nie dotyczył wyłącznie jednej liczby, ale całej filozofii lokowania energetyki wiatrowej. Dla jednych był to sposób na szybszą transformację i tańszą energię, dla innych zbyt daleko idące poluzowanie reguł wokół domów i terenów chronionych.

Warto jednak odróżnić zawetowany projekt od tego, co naprawdę działa w 2026 roku. To rozróżnienie robi ogromną różnicę, bo na rynku energetycznym bardzo łatwo sprzedać nadzieję jako fakt, a inwestycje liczą się dopiero wtedy, gdy przepisy są ostateczne.

Repowering w 2026 roku daje szybszy efekt niż budowa od zera

Jeśli miałbym wskazać dziś najbardziej praktyczny kierunek zmian, to byłby nim repowering, czyli modernizacja już istniejących turbin. Chodzi o wymianę lub unowocześnienie instalacji tak, aby z tej samej lokalizacji wycisnąć więcej energii przy krótszej i prostszej procedurze. To często lepsza droga niż rozpoczynanie całego procesu od nowa, zwłaszcza tam, gdzie infrastruktura już istnieje.

Warunek Znaczenie w praktyce
Zwiększenie mocy maksymalnie o 30% modernizacja ma poprawić efektywność, a nie zamieniać projekt w zupełnie nową farmę
Brak zwiększenia liczby turbin uproszczenie nie służy rozbudowie pola turbin od podstaw
Zmiana lokalizacji do 150 m pozwala skorygować ustawienie bez budowania nowej inwestycji
Łączna moc do 100 MW rozwiązanie obejmuje projekty o określonej skali
Minimum 250 m od granicy lasu utrzymuje dodatkowy margines przestrzenny i środowiskowy

Najważniejsze jest to, że przy spełnieniu tych warunków procedura może skrócić się co najmniej o kilka miesięcy, a w części przypadków nie trzeba już przechodzić pełnej ścieżki środowiskowej. Co istotne, te ułatwienia nie zmieniają podstawowej reguły odległości od domów. Dla inwestora to dobra wiadomość, bo poprawia ekonomikę istniejących parków; dla gminy to szansa na wyższą produkcję energii bez sporów o nową lokalizację. I właśnie tu zaczyna się pytanie o realne skutki dla lokalnych społeczności.

Co to oznacza dla gmin, mieszkańców i inwestorów

Gmina zyskuje, ale musi pilnować procedur

Dla samorządu turbina wiatrowa to nie tylko decyzja środowiskowa, ale także polityka przestrzenna i budżet. Dobrze przygotowana inwestycja może zwiększyć wpływy z podatku od nieruchomości i wzmocnić lokalny plan rozwoju, ale tylko wtedy, gdy gmina naprawdę rozumie, gdzie chce dopuścić zabudowę, a gdzie nie. Najczęstszy błąd polega na myleniu „chcemy wiatraki” z „mamy gotową ścieżkę prawną”. To nie to samo.

Mieszkaniec powinien patrzeć nie tylko na odległość

Po stronie mieszkańców najwięcej emocji budzą hałas, krajobraz i obawa przed spadkiem wartości nieruchomości. W praktyce równie ważne są jednak konsultacje społeczne, granice planu miejscowego i to, czy inwestor proponuje realne korzyści dla okolicy. Jeśli ktoś mieszka w pobliżu planowanej farmy, powinien sprawdzić przede wszystkim nie medialny skrót, tylko treść planu, mapę oddziaływania i harmonogram procedury.

Przeczytaj również: Ustawa o gospodarce nieruchomościami – kluczowe przepisy i zasady

Inwestor musi liczyć czas, nie tylko megawaty

Na papierze liczy się moc farmy, ale w rzeczywistości o sukcesie decyduje czas. Najdłużej trwają zwykle plan miejscowy, uzgodnienia środowiskowe, konsultacje i przyłączenie do sieci. Właśnie dlatego repowering jest dziś tak atrakcyjny: pozwala zwiększyć produkcję bez wchodzenia w najbardziej konfliktową część procesu. Gdybym miał wskazać jedną rzecz, którą branża często niedoszacowuje, byłby to nie turbinowy hardware, tylko administracyjna cierpliwość.

Po tej stronie rynku nie chodzi więc o samo „czy da się”, ale o to, czy da się w rozsądnym czasie i w przewidywalnym reżimie prawnym. To prowadzi do ostatniej, praktycznej wskazówki: na co patrzeć dalej, jeśli temat dotyczy konkretnej gminy albo działki.

Na co patrzeć dalej, żeby nie pomylić projektu z prawem

Jeśli śledzisz tę sprawę jako mieszkaniec, samorządowiec albo inwestor, trzy rzeczy mają największe znaczenie. Po pierwsze, sprawdzaj zawsze aktualny stan MPZP, bo to on zwykle przesądza o realnej lokalizacji. Po drugie, oddzielaj oficjalnie obowiązujące przepisy od projektów i zapowiedzi politycznych. Po trzecie, patrz jednocześnie na odległość, środowisko i sieć energetyczną, bo dopiero ten zestaw pokazuje pełny obraz ryzyka.

W 2026 roku najważniejsze nie jest już samo hasło o 500 m czy 700 m, tylko to, czy państwo i samorządy potrafią zamienić spór w przewidywalne reguły. Dla czytelnika oznacza to jedno: zanim uznasz, że inwestycja wiatrowa jest przesądzona albo zablokowana, sprawdź, na jakim etapie jest plan, decyzja środowiskowa i sam projekt ustawy, bo dopiero suma tych elementów daje wiarygodną odpowiedź.

FAQ - Najczęstsze pytania

Obecnie obowiązująca minimalna odległość to 700 metrów od budynków mieszkalnych. Jest to kluczowa zasada lokalizacji nowych lądowych farm wiatrowych, która musi być uwzględniona w miejscowym planie zagospodarowania przestrzennego.

Nie, projekt ustawy z 2025 roku, który zakładał obniżenie minimalnej odległości do 500 metrów, został zawetowany 21 sierpnia 2025 roku. W związku z tym, przepisy te nie weszły w życie i nie obowiązują w 2026 roku.

Repowering to modernizacja istniejących turbin wiatrowych, polegająca na wymianie lub unowocześnieniu instalacji w celu zwiększenia efektywności. Jest to obecnie najpraktyczniejszy kierunek zmian, pozwalający na szybsze procedury i zwiększenie produkcji energii bez budowy nowych farm od podstaw.

Dla gmin to potencjalne zwiększenie wpływów z podatku od nieruchomości i wzmocnienie planu rozwoju. Mieszkańcy mogą liczyć na realne korzyści, jeśli inwestor proponuje mechanizmy partycypacji, jednak kluczowe są konsultacje społeczne i zgodność z planem miejscowym.

Dla inwestora kluczowy jest czas i przewidywalność prawna. Najdłużej trwają procedury związane z miejscowym planem zagospodarowania przestrzennego, uzgodnieniami środowiskowymi i przyłączeniem do sieci. Repowering jest atrakcyjny, bo skraca te procesy.

Tagi
ustawa wiatrakowa
ustawa wiatrakowa odległość od zabudowy
zasada 700m farmy wiatrowe
repowering turbin wiatrowych
lokalizacja farm wiatrowych przepisy
Udostępnij artykuł
Autor Marcel Malinowski
Marcel Malinowski
Nazywam się Marcel Malinowski i od ponad dziesięciu lat zajmuję się analizą polityki, skupiając się na kluczowych zagadnieniach wpływających na nasze społeczeństwo. Jako doświadczony analityk branżowy, mam głęboką wiedzę na temat procesów legislacyjnych oraz wpływu decyzji politycznych na życie codzienne obywateli. Moim celem jest dostarczanie rzetelnych i aktualnych informacji, które pozwalają czytelnikom lepiej zrozumieć złożoność świata polityki. W swojej pracy stawiam na obiektywną analizę i fakt-checking, co pozwala mi na przedstawianie skomplikowanych tematów w przystępny sposób. Zależy mi na tym, aby moje teksty były nie tylko informacyjne, ale także angażujące, co zachęca do aktywnego uczestnictwa w debacie publicznej. Dążę do tego, aby każdy czytelnik miał dostęp do dokładnych i wiarygodnych treści, które wspierają świadome podejmowanie decyzji w obszarze polityki.
